2021年05月16日
2021年02月15日
電気温水器からエコキュートへ
糸魚川市内にて電気温水器からエコキュートへの
取替工事を承りました。
東北電力の契約では4月から深夜機器割引がなくなるため
電気代がグッと高くなることが見込まれます。

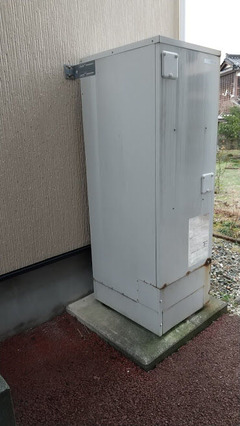

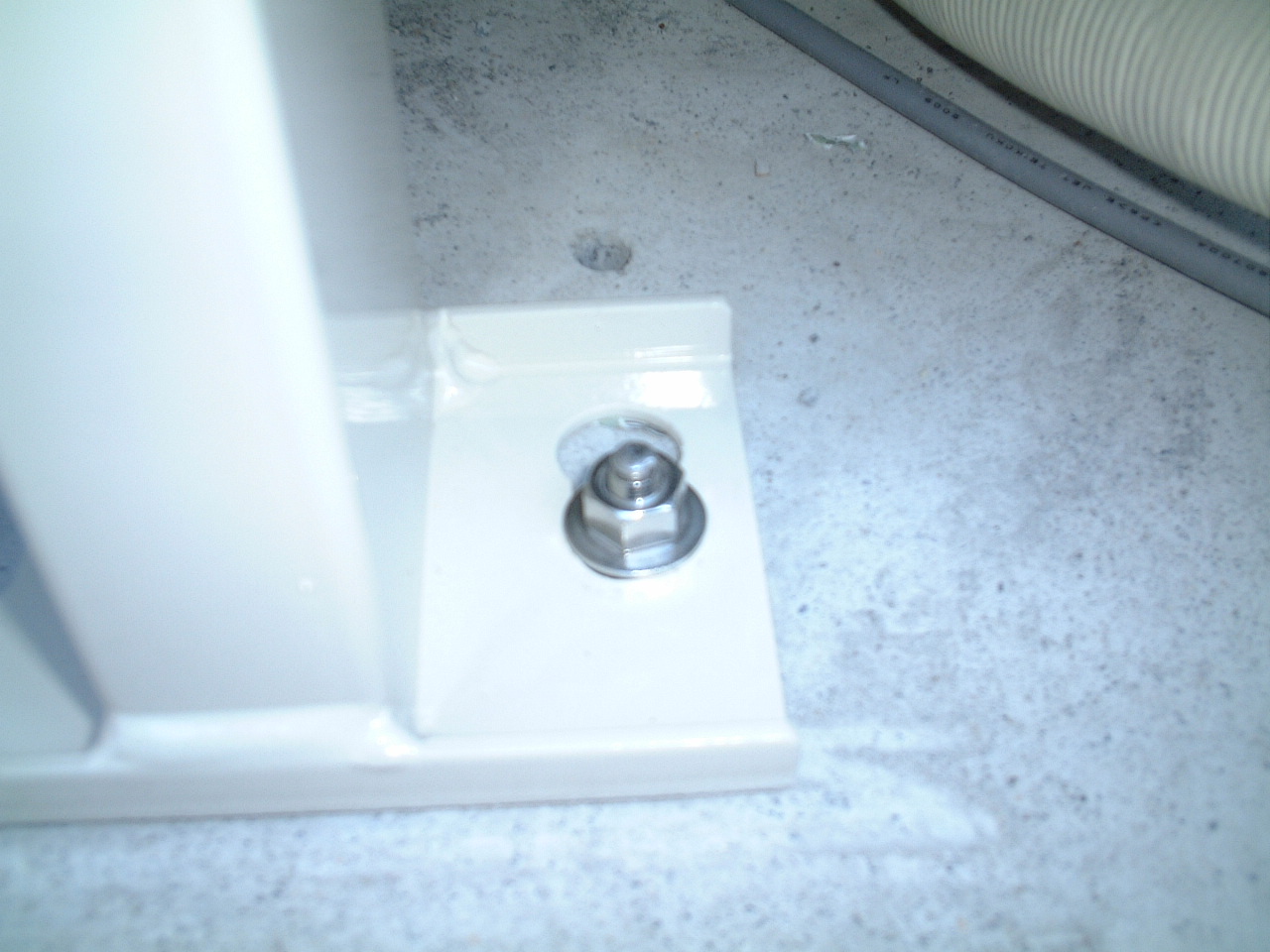

今までお使いだった電気温水器です。
まだ使える状態ですが、今回糸魚川市のリフォーム補助金があること
東北電力からキャッシュバックキャンペーンがあること
また、糸魚川市プレミアム商品券があることと
様々な特典も重なったことから取替工事へとご依頼頂きました。

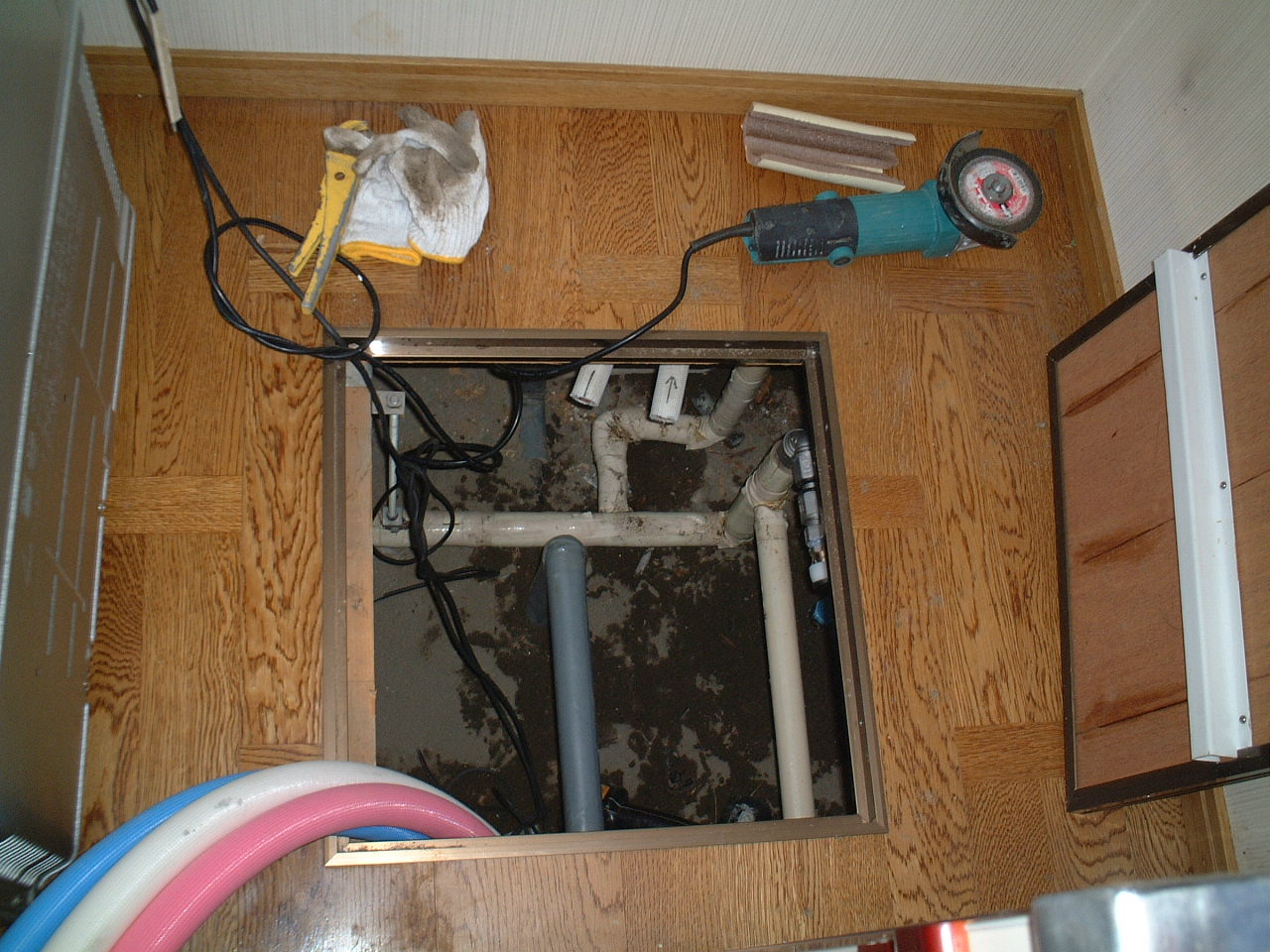

温水器を撤去し、給水給湯配管の変更と
ヒートポンプ配管の追加を行います。

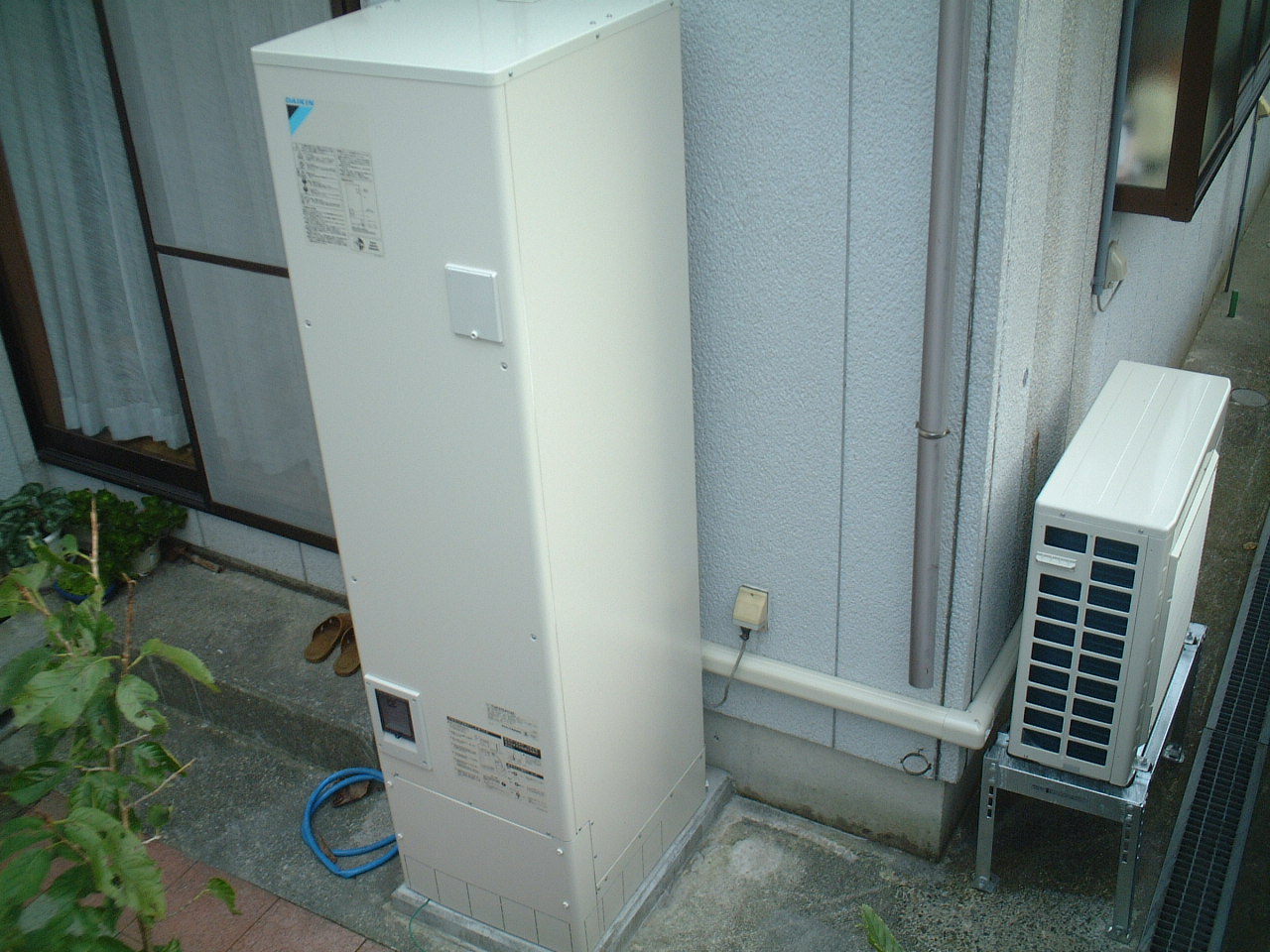

コロナ製370L高圧タイプのエコキュートです。

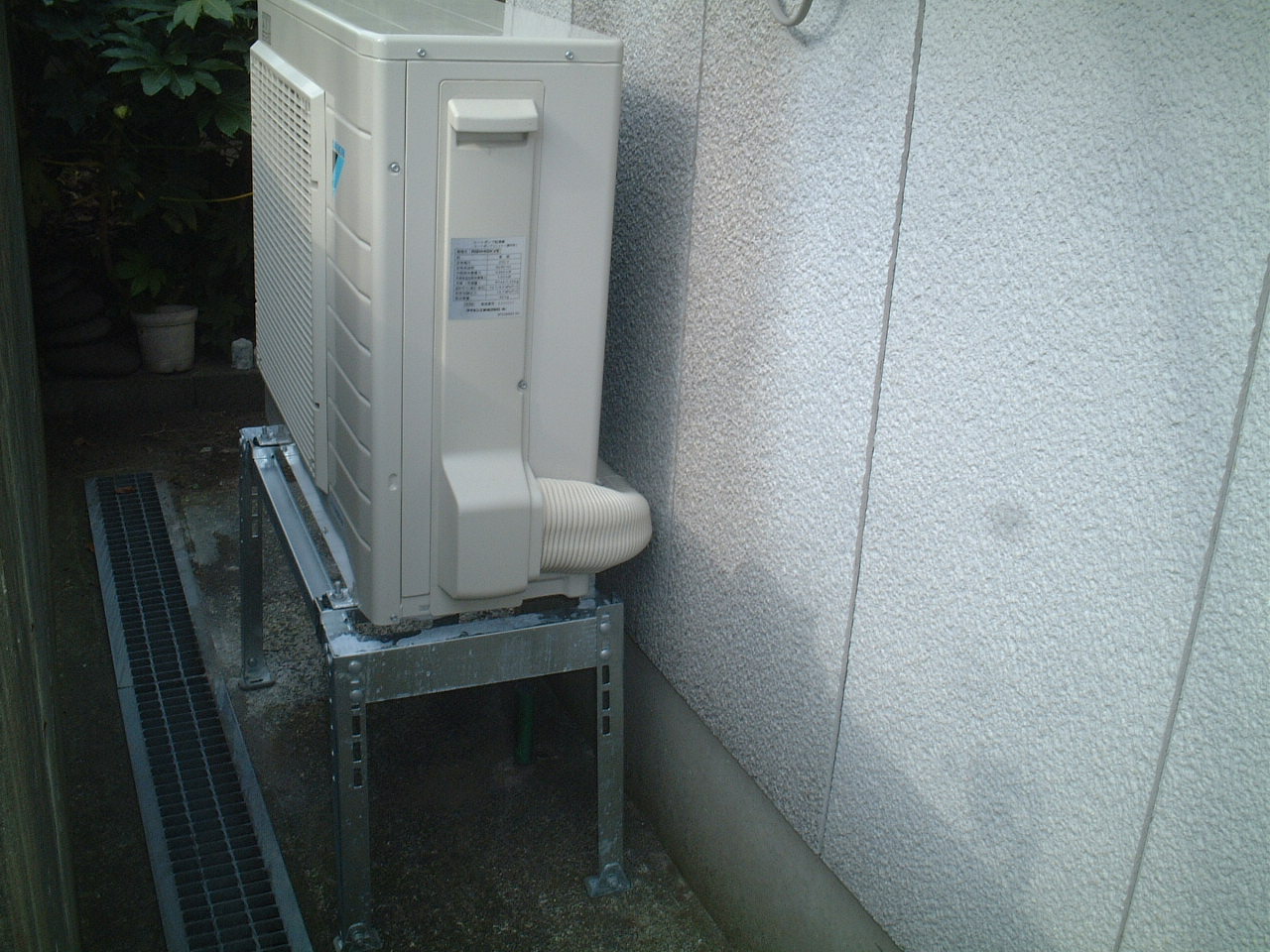

タンク、ヒートポンプを設置しました。
糸魚川市の水道は石灰を多分に含んでおり
メーカーによっては糸魚川市内の設置は不可と
しているメーカーもあります。
また、糸魚川市内は海に近く塩害を受けやすいことから
ヒートポンプ架台は亜鉛メッキ塗装の錆びない物を使います。
そして、今回はヒートポンプ内部を耐塩処理させて頂いております。
電気温水器からエコキュートへ変えたことで
月々の電気料金もかなり下がると思われます^^
当店にご依頼頂きありがとうございました。
取替工事を承りました。
東北電力の契約では4月から深夜機器割引がなくなるため
電気代がグッと高くなることが見込まれます。
今までお使いだった電気温水器です。
まだ使える状態ですが、今回糸魚川市のリフォーム補助金があること
東北電力からキャッシュバックキャンペーンがあること
また、糸魚川市プレミアム商品券があることと
様々な特典も重なったことから取替工事へとご依頼頂きました。
温水器を撤去し、給水給湯配管の変更と
ヒートポンプ配管の追加を行います。
コロナ製370L高圧タイプのエコキュートです。
タンク、ヒートポンプを設置しました。
糸魚川市の水道は石灰を多分に含んでおり
メーカーによっては糸魚川市内の設置は不可と
しているメーカーもあります。
また、糸魚川市内は海に近く塩害を受けやすいことから
ヒートポンプ架台は亜鉛メッキ塗装の錆びない物を使います。
そして、今回はヒートポンプ内部を耐塩処理させて頂いております。
電気温水器からエコキュートへ変えたことで
月々の電気料金もかなり下がると思われます^^
当店にご依頼頂きありがとうございました。
2020年10月31日
エアコン設置工事

糸魚川市内でエアコンの新規設置工事をご依頼頂きました。
弊社エアコン工事の流れを今まで記載していなかったので
改めてこちらでご紹介致します。
室内機の設置場所で下地等を見ながら
水平をしっかりとって取付板を取り付けます。
柱やケーブル等、壁中の物を損傷しないよう
慎重にコア抜き(穴あけ)をしていきます。
室内の気密性確保と小動物が侵入しないように
保護パイプを入れます。

室内機に室外機との連絡線(Fケーブル)を接続します。

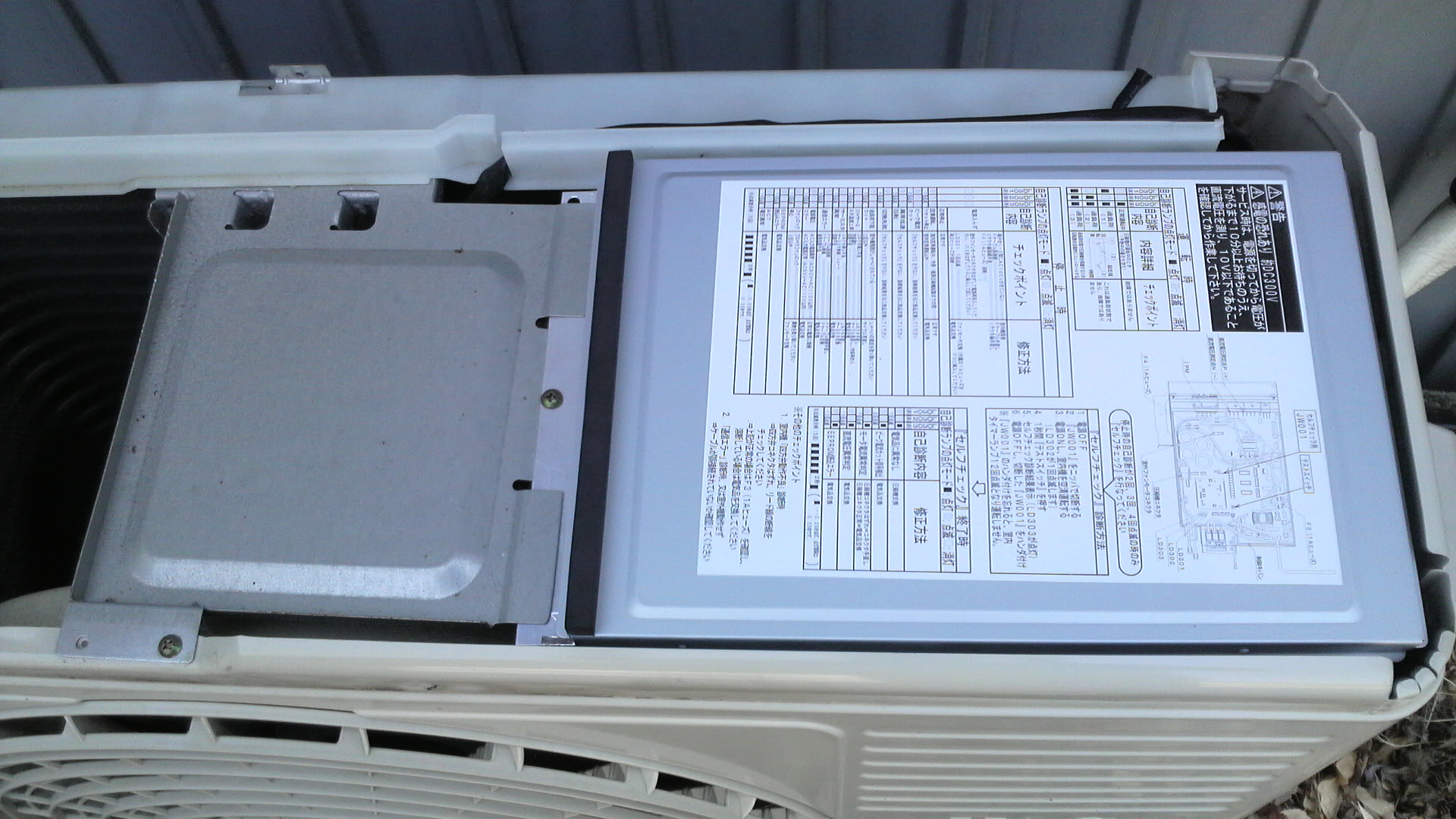

ケーブルは指定の規格に合った太さの物を使用します。
室内機の設置が完了しました。
室内機と室外機を繋ぐ配管を加工します。
この作業を確実に行わないと、後々ガス漏れなどの原因になってきます。
まずは切断面のバリを取り除きます。

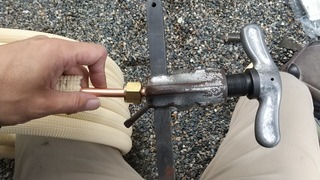

配管を接続できるようにフレア加工します。

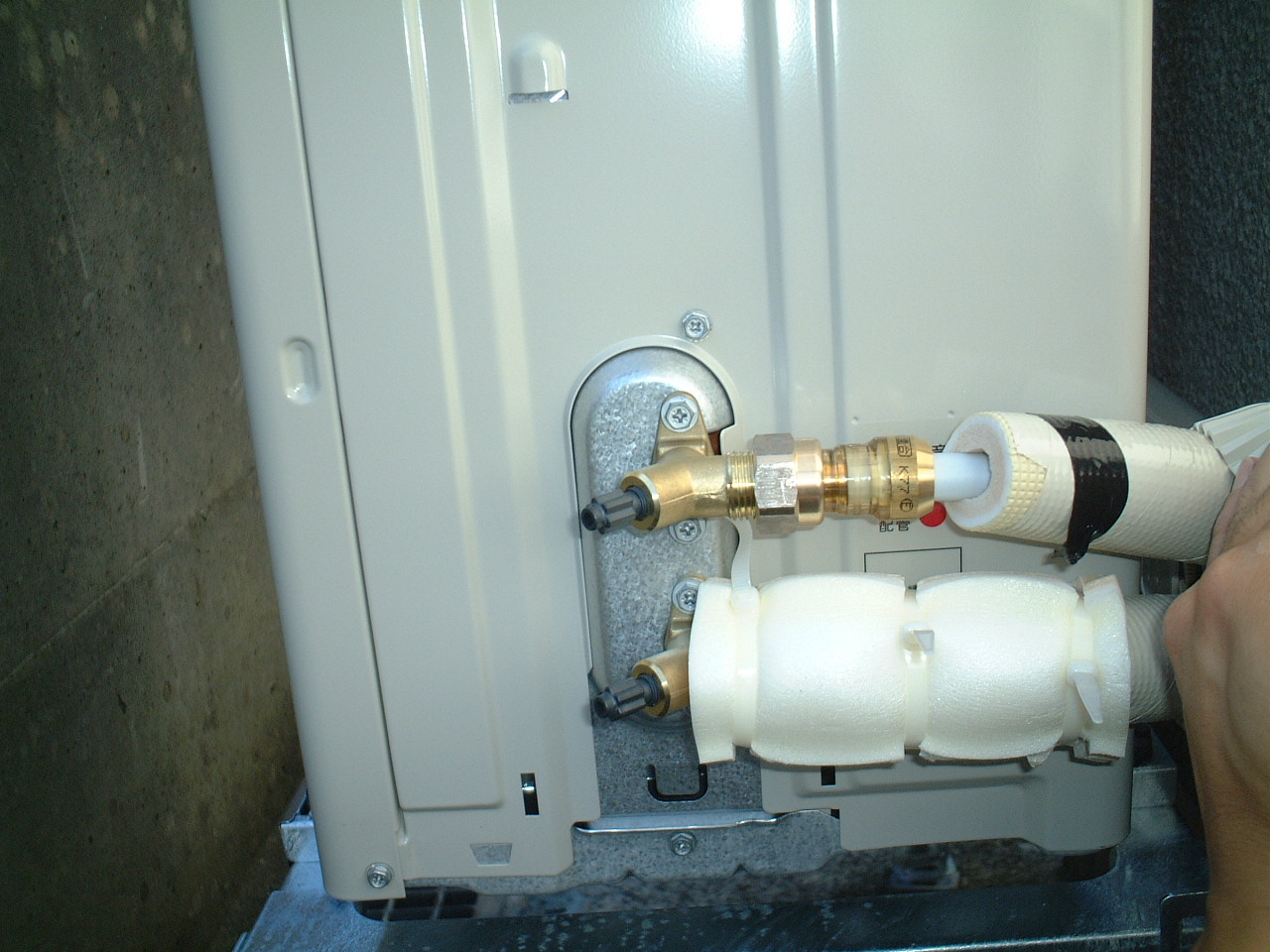

室内機と配管を接続します。

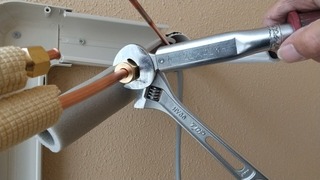

接続時はトルクレンチを使って既定の強さで絞めていきます。
接続したところは結露しないようにテープで隙間なく巻いていきます。
隙間があいていたり、テープ巻きがあまいと結露をおこし
カビの発生や銅配管の腐食の原因となります。

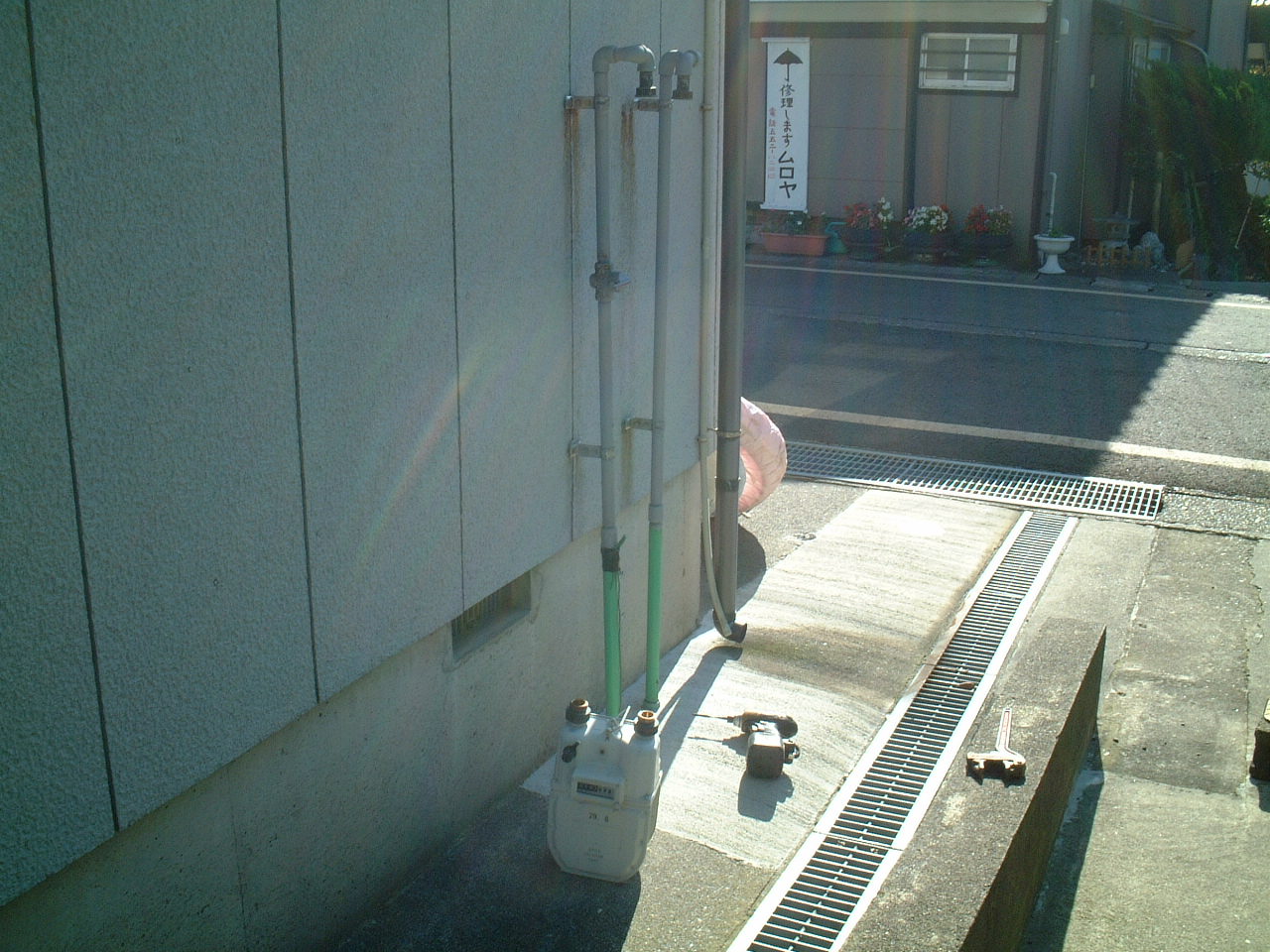

配管穴はパテでしっかり埋めて小動物等入らないようにします。
今回使用した配管カバーのスリムダクトの色はアイボリーです。
固定する際に使用するネジはステンレス製です。
外壁が明るい色ですから、鉄ネジを使用すると
数年でネジがサビ、雨などでそのサビが流れ
外壁をサビ水で汚す原因となります。
室外機の設置架台です。
糸魚川市内は海が近く、塩害の影響が大きいので
弊社では必ず亜鉛メッキ塗装のサビにくい架台を使用します。

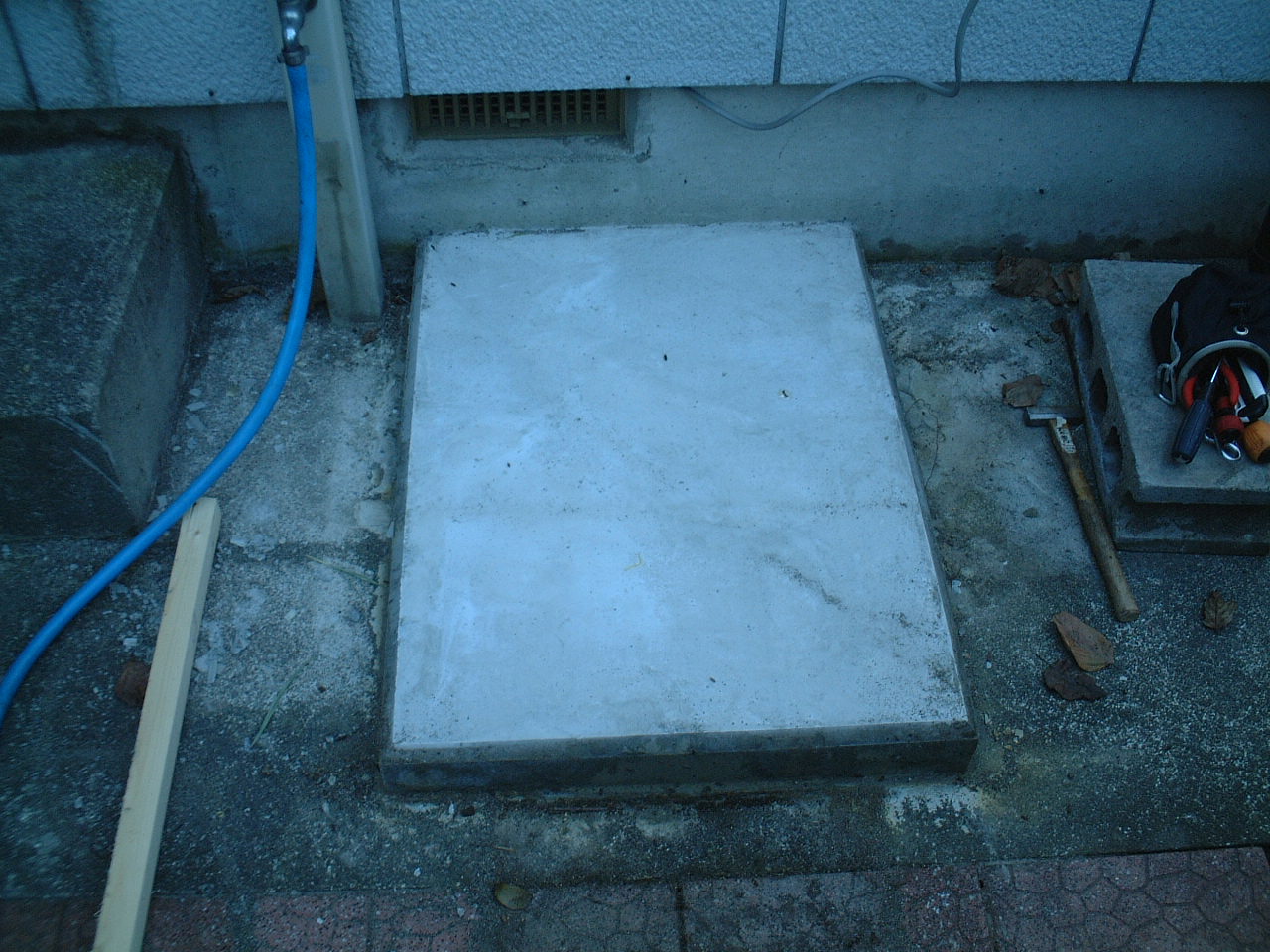

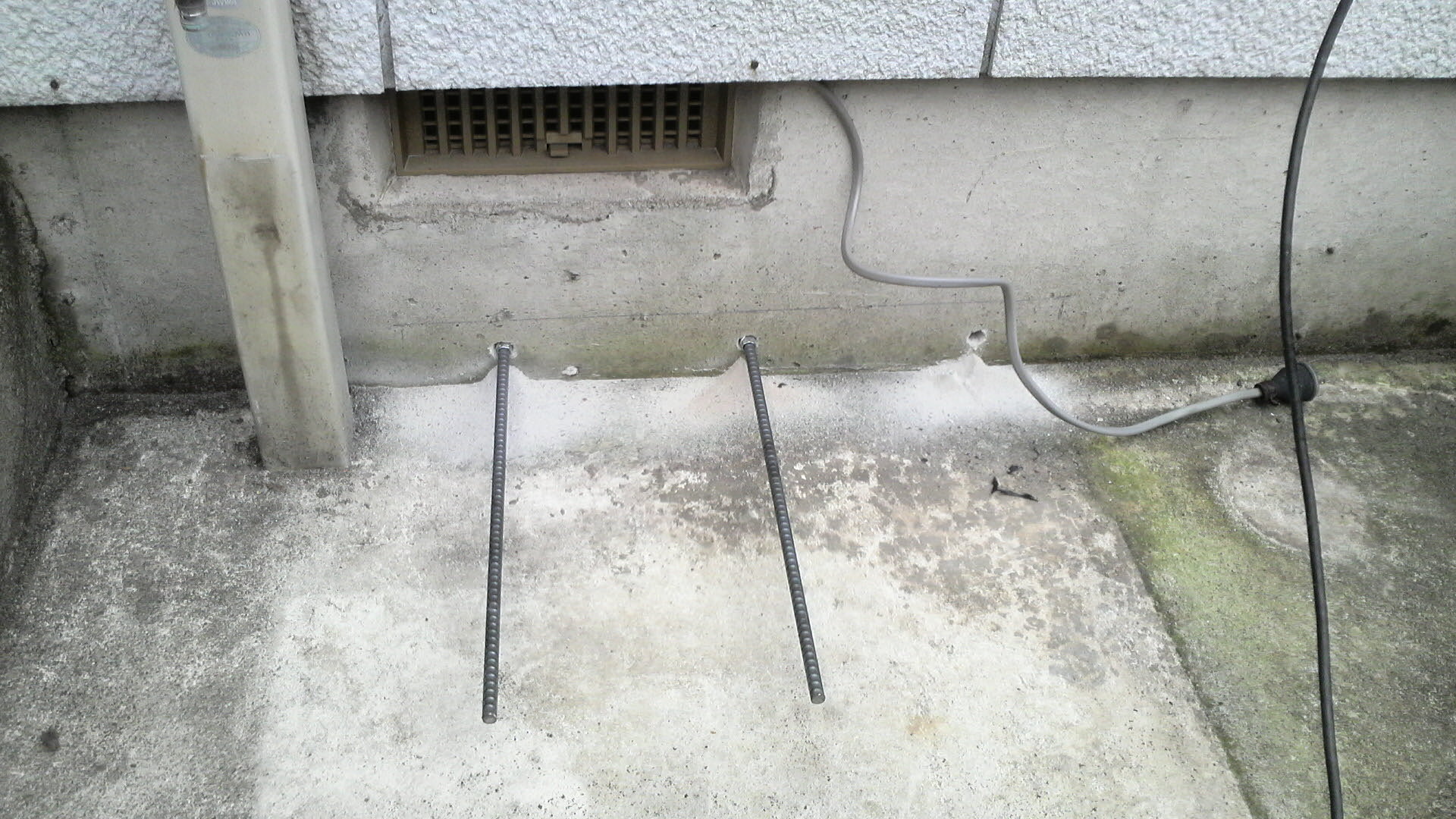

今回は平地置きを使用しますのでブロックにアンカー留めします。
固定するアンカーもサビにくいステンレス製を使用します。

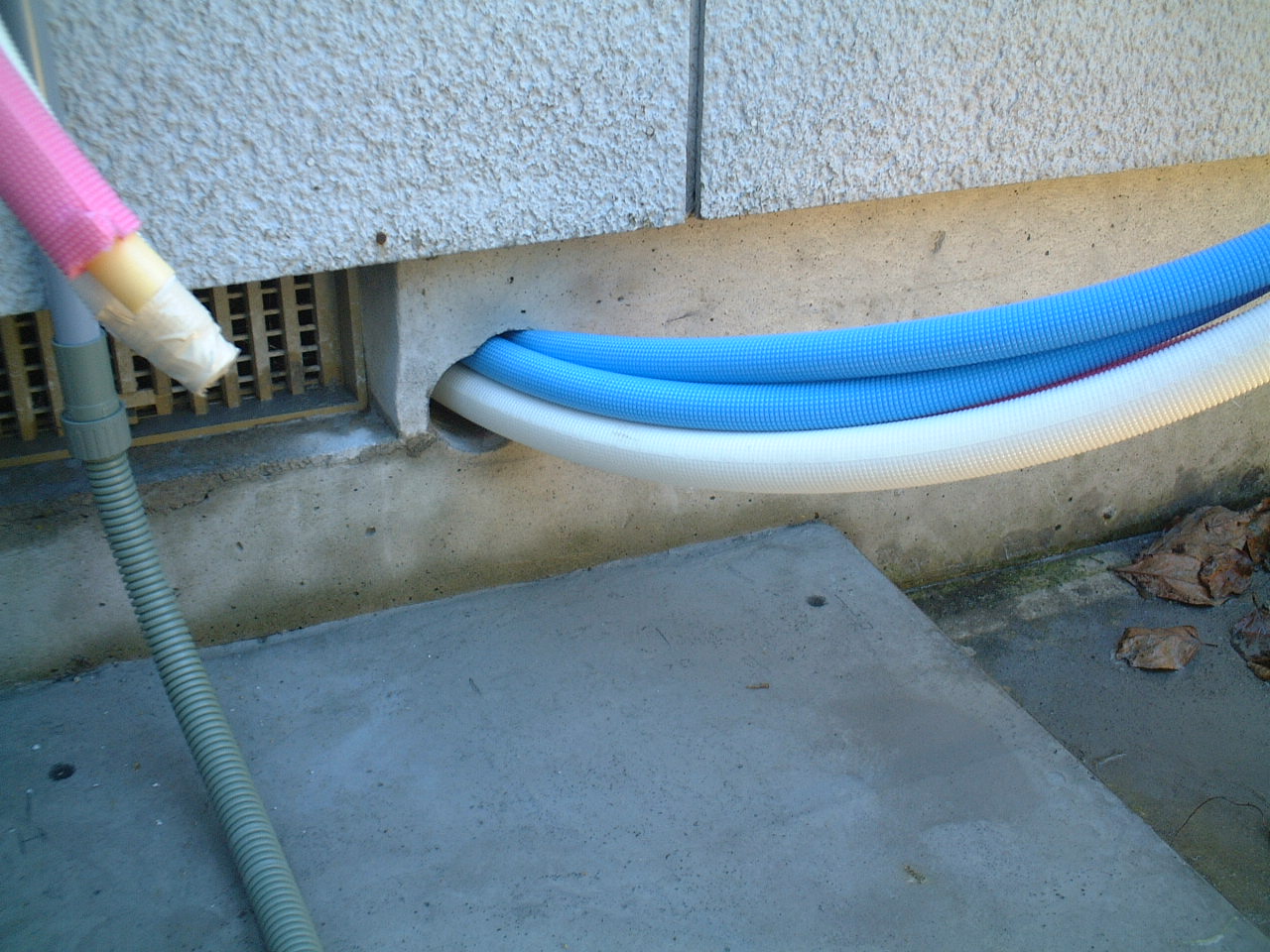

配管をスリムダクトに納めていきます。
上部はアイボリーを使用しましたが
途中にブラック、ブラウンと外壁の色に合わせ変えて取り付けます。

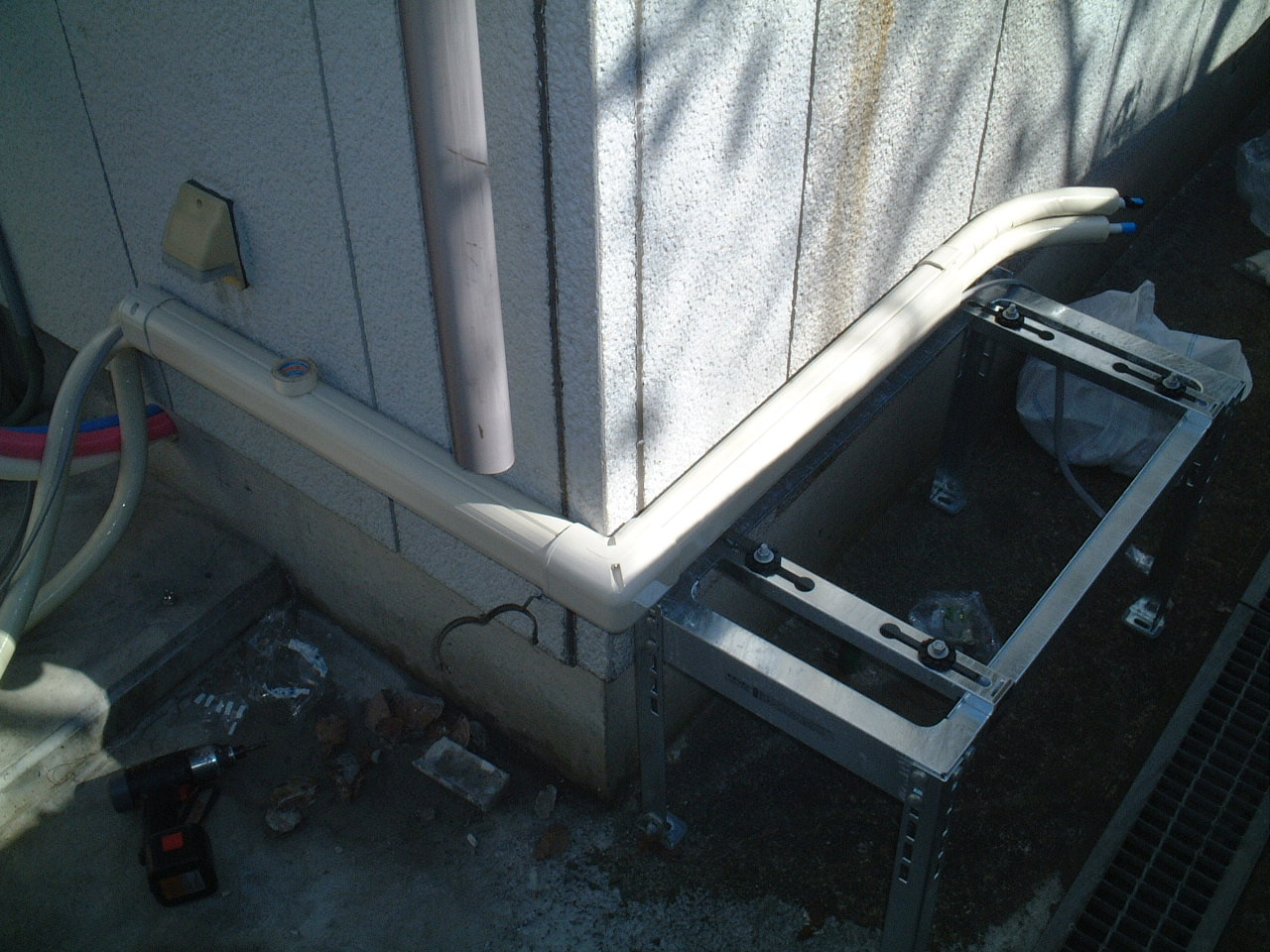

架台に室外機を乗せ、配管等を接続していきます。
露出部分の配管は最後までテープ巻きをし
紫外線や雨風での配管の劣化を防ぎます。

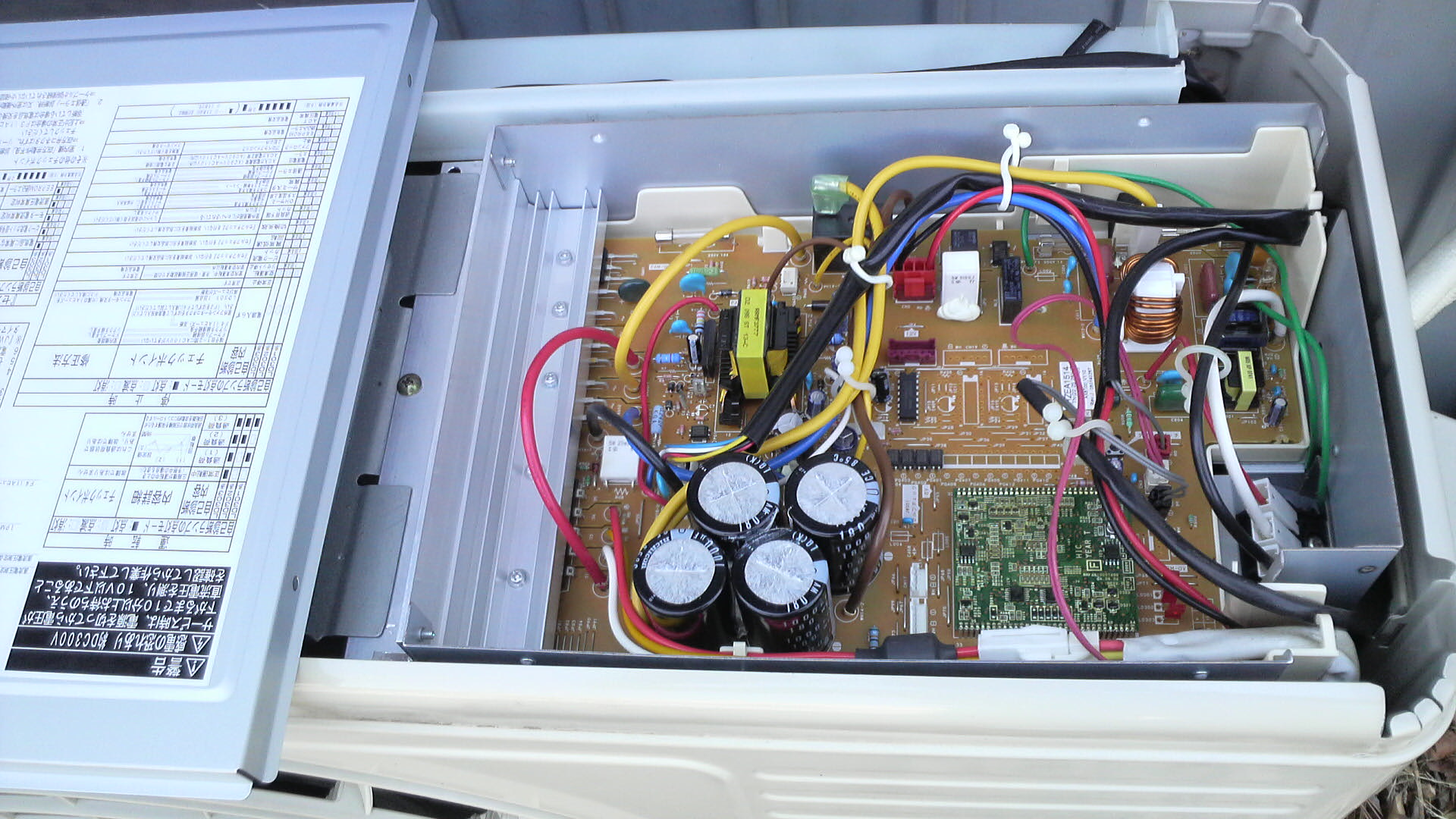

接続が完了したら真空ポンプにて配管の中の
空気、湿気を取り除き完了となります。
エアコン設置工事に関してのお問い合わせは
お気軽に当店までご連絡ください。
弊社エアコン工事の流れを今まで記載していなかったので
改めてこちらでご紹介致します。
室内機の設置場所で下地等を見ながら
水平をしっかりとって取付板を取り付けます。
柱やケーブル等、壁中の物を損傷しないよう
慎重にコア抜き(穴あけ)をしていきます。
室内の気密性確保と小動物が侵入しないように
保護パイプを入れます。
室内機に室外機との連絡線(Fケーブル)を接続します。
ケーブルは指定の規格に合った太さの物を使用します。
室内機の設置が完了しました。
室内機と室外機を繋ぐ配管を加工します。
この作業を確実に行わないと、後々ガス漏れなどの原因になってきます。
まずは切断面のバリを取り除きます。
配管を接続できるようにフレア加工します。
室内機と配管を接続します。
接続時はトルクレンチを使って既定の強さで絞めていきます。
接続したところは結露しないようにテープで隙間なく巻いていきます。
隙間があいていたり、テープ巻きがあまいと結露をおこし
カビの発生や銅配管の腐食の原因となります。
配管穴はパテでしっかり埋めて小動物等入らないようにします。
今回使用した配管カバーのスリムダクトの色はアイボリーです。
固定する際に使用するネジはステンレス製です。
外壁が明るい色ですから、鉄ネジを使用すると
数年でネジがサビ、雨などでそのサビが流れ
外壁をサビ水で汚す原因となります。
室外機の設置架台です。
糸魚川市内は海が近く、塩害の影響が大きいので
弊社では必ず亜鉛メッキ塗装のサビにくい架台を使用します。
今回は平地置きを使用しますのでブロックにアンカー留めします。
固定するアンカーもサビにくいステンレス製を使用します。
配管をスリムダクトに納めていきます。
上部はアイボリーを使用しましたが
途中にブラック、ブラウンと外壁の色に合わせ変えて取り付けます。
架台に室外機を乗せ、配管等を接続していきます。
露出部分の配管は最後までテープ巻きをし
紫外線や雨風での配管の劣化を防ぎます。
接続が完了したら真空ポンプにて配管の中の
空気、湿気を取り除き完了となります。
エアコン設置工事に関してのお問い合わせは
お気軽に当店までご連絡ください。
2020年04月12日
次亜塩素酸加湿器 HLF-Z5000
お部屋の空間に浮遊する菌やウイルスに効果を発揮し
気になるニオイも抑制して空間をキレイにする
次亜塩素酸加湿器の取り扱いをしております。
只今、当店では在庫3台ございます。
また、日立キャンペーン実施中で今なら交換用の
加湿フィルター・除菌フィルターが5セット付きです。
日立次亜塩素酸加湿器 「ピュアクリエ」
パナソニックのジアイーノも欠品が続いてるそうですが
日立の次亜塩素酸加湿器「ピュアクリエ」もおすすめです(^^♪
kobaden_itoigawa at 09:46|Permalink│Comments(0)│
2020年01月01日
新年あけましておめでとうございます
新年あけましておめでとうございます
旧年中は皆さまから格別のお引き立てを賜り
厚く御礼申し上げます
本年、弊社合名会社小林デンキは
創業80周年を迎えます
改めて初心に立ち返り、皆様の快適な暮らしの
お手伝いをさせて頂きたいと考えております
どうぞ一層のご愛顧のほど
お願い申し上げます
旧年中は皆さまから格別のお引き立てを賜り
厚く御礼申し上げます
本年、弊社合名会社小林デンキは
創業80周年を迎えます
改めて初心に立ち返り、皆様の快適な暮らしの
お手伝いをさせて頂きたいと考えております
どうぞ一層のご愛顧のほど
お願い申し上げます
2019年07月01日
PayPay支払いに対応しました
2016年12月27日
糸魚川大火災害
12月22日に糸魚川市内で発生しました大火災の件で
多くの方からお気遣いのご連絡、またお見舞いなど頂きまして
本当にありがとうございます。
弊社建物及び、スタッフには被害はありませんでした。
ただ、弊社近隣のお宅をはじめ、140軒を超える甚大な被害があり
被害にあわれた方々には心よりお見舞い申し上げます。
幼少の頃より慣れ親しんだ街の姿が一晩で変わり果て、お客様の家、友人の家、
先輩や後輩の家のあった場所を見ては心を痛め、悲しみに暮れておりました・・・・
ですが、私たちは一刻も早い市内の再興を目指し、昨日よりも今日、今日よりも明日
前を向いて少しずつでも糸魚川が明るくなるよう頑張って活動して参ります。
がんばろう!糸魚川!
多くの方からお気遣いのご連絡、またお見舞いなど頂きまして
本当にありがとうございます。
弊社建物及び、スタッフには被害はありませんでした。
ただ、弊社近隣のお宅をはじめ、140軒を超える甚大な被害があり
被害にあわれた方々には心よりお見舞い申し上げます。
幼少の頃より慣れ親しんだ街の姿が一晩で変わり果て、お客様の家、友人の家、
先輩や後輩の家のあった場所を見ては心を痛め、悲しみに暮れておりました・・・・
ですが、私たちは一刻も早い市内の再興を目指し、昨日よりも今日、今日よりも明日
前を向いて少しずつでも糸魚川が明るくなるよう頑張って活動して参ります。
がんばろう!糸魚川!
2013年04月08日
日立太陽光発電システム 2.34kw設置工事 Part2
先日の糸魚川市内での日立太陽光発電システム
2.34kw設置工事に引き続き、前回と同じ容量での
工事を糸魚川市内で行いました。
今回は南、西、東の3面設置です。

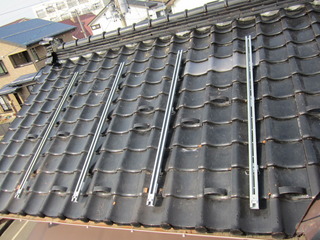

それでは工事の様子をご紹介します。
まずは取り付け金具を設置する箇所の瓦をめくって

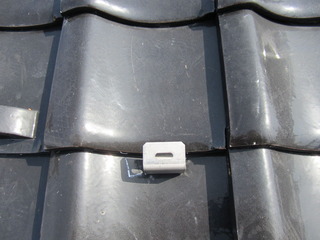

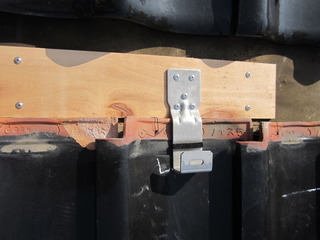

金具の補強板を設置していきます。
補強板を固定するビスは確実に屋根下にある
垂木に打ち込んでいきます。
強度を考えてこれは間違いなく行わなければいけません。
金具下に防水シートを貼り付け金具を5本の

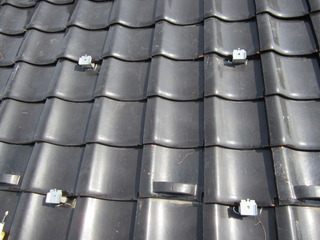

ビスで固定していきます。
金具を取り付けた後は金具の周り、ビス頭に
専用のコーキングで防水処理をしていきます。
金具下の補強板にも同様に、周囲へコーキングします。
金具を設置したあとは瓦を元通りに
戻していきます。
これをモジュール(太陽光パネル)の数に合わせて
全て取り付けていきます。
金具を取り付けた後、そこへ縦桟を設置していきます。
縦桟の設置がすべて終わったら次は
そこへ横桟を取り付けていきます。
金具の一番軒下側にはカバーを取り付けます。
この軒先カバーがないメーカーさんもありますが
これがあるとグッと見栄えも良くなりますね。

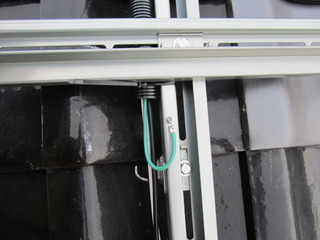

落雷などに備え、しっかりとアース線も取り付けます。
太陽光モジュール(パネル)を設置してしまうとその下は
なかなか見えないのでモジュール配線など
屋根の上に転がしているだけの工事も見かけますが
夏場の屋根の熱や風雨で劣化する恐れもあるので
配線はしっかりと金具に固定します。
全ての金具が設置できたらいよいよパネルを
設置していきます。

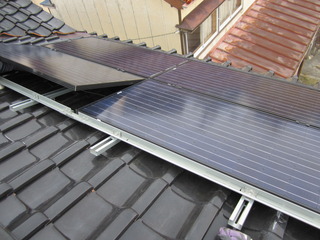

3面にモジュールを各4枚づつ合計2.34kwの
設置が完了しました。
2.34kw設置工事に引き続き、前回と同じ容量での
工事を糸魚川市内で行いました。
今回は南、西、東の3面設置です。
それでは工事の様子をご紹介します。
まずは取り付け金具を設置する箇所の瓦をめくって
金具の補強板を設置していきます。
補強板を固定するビスは確実に屋根下にある
垂木に打ち込んでいきます。
強度を考えてこれは間違いなく行わなければいけません。
金具下に防水シートを貼り付け金具を5本の
ビスで固定していきます。
金具を取り付けた後は金具の周り、ビス頭に
専用のコーキングで防水処理をしていきます。
金具下の補強板にも同様に、周囲へコーキングします。
金具を設置したあとは瓦を元通りに
戻していきます。
これをモジュール(太陽光パネル)の数に合わせて
全て取り付けていきます。
金具を取り付けた後、そこへ縦桟を設置していきます。
縦桟の設置がすべて終わったら次は
そこへ横桟を取り付けていきます。
金具の一番軒下側にはカバーを取り付けます。
この軒先カバーがないメーカーさんもありますが
これがあるとグッと見栄えも良くなりますね。
落雷などに備え、しっかりとアース線も取り付けます。
太陽光モジュール(パネル)を設置してしまうとその下は
なかなか見えないのでモジュール配線など
屋根の上に転がしているだけの工事も見かけますが
夏場の屋根の熱や風雨で劣化する恐れもあるので
配線はしっかりと金具に固定します。
全ての金具が設置できたらいよいよパネルを
設置していきます。
3面にモジュールを各4枚づつ合計2.34kwの
設置が完了しました。
